9탄까지는 데이터센터가 전력망이나 원전, 궤도에서 전기를 얻는 방법을 봤습니다 이번에는 전력망 연결을 기다리지 않고 부지 안에서 전기를 만드는 쪽입니다

🔗 링크 첨부 - https://blog.naver.com/rottensweetpotato/224434111541

닛케이는 10월 13일 NTT DATA가 오사카에 Anthropic 전용 데이터센터를 짓는다고 보도했어요 전력 인입은 최대 500MW이고, 두 회사는 최종 협상 중입니다

계통 연결이 오래 걸려 현장 발전과 연료전지를 먼저 검토한다는 내용이에요

Anthropic과 NTT DATA 로고 Anthropic과 NTT DATA 로고

보도 내용

닛케이 보도를 로이터 등이 전재했고, 두 회사는 논평을 거부했어요 아래는 모두 보도 기준입니다

항목 보도 내용
위치 일본 오사카
전력 인입 최대 500MW
건설비 최대 약 8조 8천억 원(1조 엔)
서명 목표 2027년 3월 말
일부 가동 이르면 2028년

건설비 약 8조 8천억 원(1조 엔)에는 GPU 서버 비용이 포함되지 않았어요 서버 비용까지 포함하면 총비용은 수조 엔에 이를 것으로 닛케이는 봤습니다

성사되면 Anthropic의 일본 첫 전용 데이터센터가 돼요 닛케이는 Anthropic이 다른 아시아 국가에서도 새 데이터센터를 검토 중이라고 전했습니다

500MW의 크기

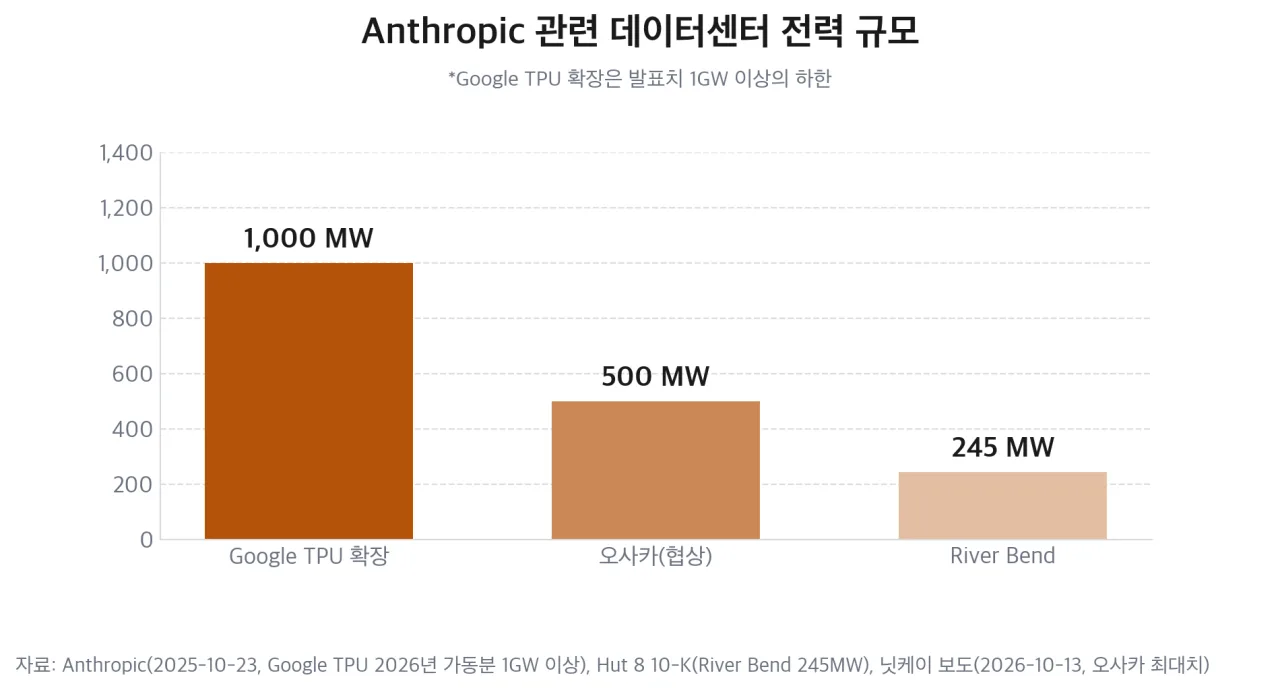

Google TPU 확장분, 오사카, River Bend의 전력 규모 비교 막대 차트 Google TPU 확장분, 오사카, River Bend의 전력 규모 비교 막대 차트 — 출처: Anthropic, Hut 8, 닛케이 보도 기반 자가 렌더

Anthropic은 2025년 10월 Google TPU 용량을 증설한다고 밝혔어요 2026년에 1GW 이상을 가동하는 규모입니다

같은 해 12월 Hut 8은 루이지애나 River Bend 245MW 임대 계약을 공시했어요 임차인은 Fluidstack이고, Anthropic 추론에 쓰이는 시설입니다

오사카 500MW는 River Bend의 약 2배예요

Mordor Intelligence는 일본 데이터센터 전력 용량을 2026년 3.57GW로 추정했어요 오사카 한 곳이 그 14%에 해당합니다

전력망 대신 현장 발전

데이터센터 옆에 연료전지 모듈이 늘어선 장면을 표현한 개념 컷 데이터센터 옆에 연료전지 모듈이 늘어선 장면을 표현한 개념 컷 — 출처: 개념 컷, agy 자가 생성

1탄에서 본 것처럼 대형 부하를 전력망에 연결하려면 송전선과 변전소를 새로 짓고 수년을 기다려야 해요

계통에서 500MW를 공급받기까지 시간이 오래 걸린다는 것이 닛케이 보도예요 그래서 현장 발전과 연료전지를 먼저 검토한다고 전했습니다

이렇게 전력망 계량기 뒤쪽, 부지 안에서 전기를 만드는 방식을 behind-the-meter라고 해요 미국 데이터센터에서도 현장 발전 방식을 사용하고 있습니다

⚡ 연료전지 계약 사례

미국 전력회사 AEP는 2024년 11월 Bloom Energy와 연료전지 최대 1GW 계약을 맺었어요 첫 주문은 100MW였습니다

부지에 고체산화물 연료전지(SOFC)를 두고 계통 연결 전까지 전력을 공급하는 용도예요

Bloom Energy는 2025년 10월 Brookfield와 협력도 발표했어요 AI 데이터센터용 연료전지에 최대 7조 원(50억 달러)을 투입하는 내용입니다

이 연료전지들은 주로 천연가스를 연료로 씁니다

전력망 연결보다 빨리 가동할 수 있지만, 연료를 태우는 발전 설비를 데이터센터 옆에 둬야 해요

한국과의 차이

Anthropic은 2026년 6월 서울 사무소를 열었어요

Claude는 Amazon Bedrock과 Vertex AI를 통해 한국 내 데이터 상주를 선택할 수 있어요 다만 Anthropic 전용 데이터센터 계획은 일본이 먼저입니다

국내 10MW 이상 데이터센터의 전력계통영향평가는 1탄에서 다뤘어요

2026년 5월 국회를 통과한 AI 데이터센터 특별법은 2027년 2월 시행 예정이에요 비수도권 일정 규모 이하 데이터센터는 이 평가를 면제받습니다

전력망 연결을 기다리는 동안 현장 발전을 쓰는 방식의 허용 범위는 하위법령에서 정해져요

앞으로 주목할 점

  • 서명 여부: 2027년 3월 말 목표, 양사 공식 확인 전
  • 전력원: 현장 발전 연료가 가스인지, 연료전지 규모는 얼마인지
  • 아시아 추가 거점: 닛케이가 전한 다른 아시아 국가 검토
  • 국내: AI 데이터센터 특별법 하위법령의 자가발전과 직접 전력거래 특례

🔗 링크 첨부 - https://blog.naver.com/rottensweetpotato/224434111541

참고 출처
